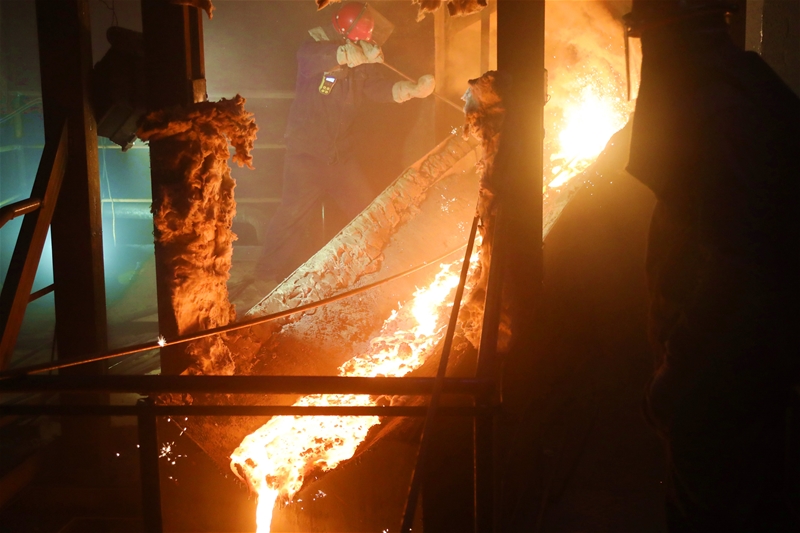

11月6日16点52分,龙钢公司2#高炉残铁口铁水释放成功,火红的铁水顺利流入提前就位的铁水罐,标志着该高炉年修工作顺利完成第一步 太阳集团下载。
.jpg)
6日早7点19分 太阳集团官方网站,高炉放残铁检修任务在安全降料面结束后的紧张氛围中拉开帷幕。
高炉能否精准确定残铁释放点,是本次能否顺利释放残铁的关键,检修前期,考虑到2#高炉服役时间长,且炉底空间小,炼铁厂在搭建放残铁检修平台的同时,设计了两条通道 太阳集团在线,一方面能够扩大作业空间,另一方面如有险情,人员能够及时安全撤离。
.jpg)

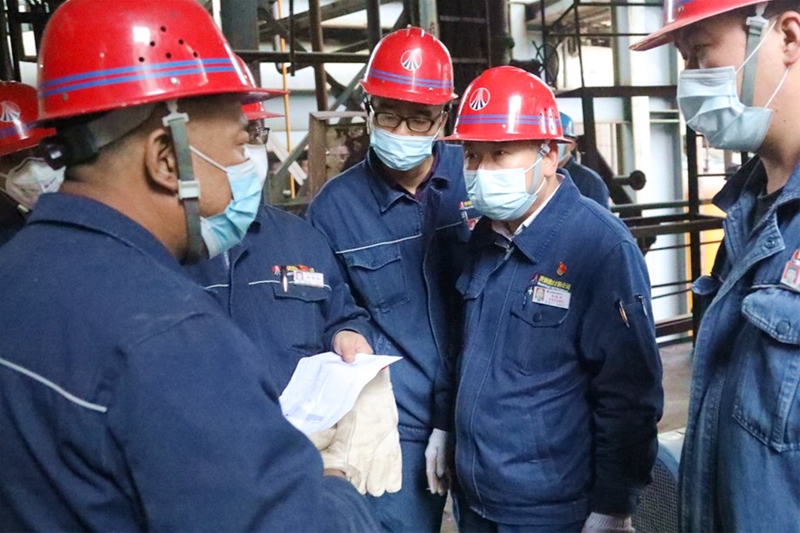

从放残铁准备工作开始,2#高炉年修指挥部安全,工艺,设备等负责人早早就来到现场,他们强强联手,通力合作,结合历年1#高炉停炉大修成功经验和2#高炉炉底,炉缸温度分析侵蚀情况,最终决定将残铁口开孔位置确定在炉缸第五层炭砖部位 太阳成集团官方版。
.jpg)
在确认残铁口具体开孔点后,炼铁厂和外协参检单位工人轮流开始切割残铁口冷却壁 太阳成集团tyc33455,为了保证残铁口通道顺利打开,工艺,设备等技术人员一遍又一遍仔细查看切割进度。

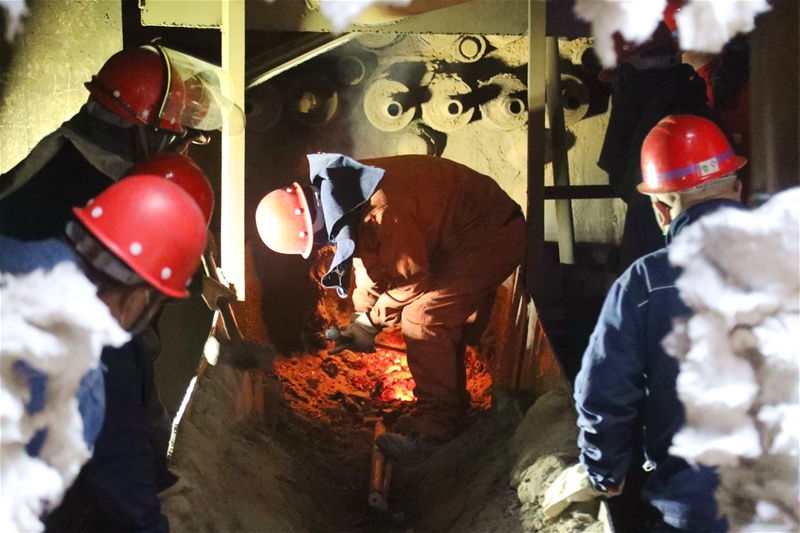

15点5分,开始烘烤浇注料,“要把每个缝隙烘烤到位,不能在放残铁的时候 太阳成集团官网,出现一点问题,”2#高炉设备业务主办张武一边反复叮嘱着作业人员,一边快速接过氧气管,准备进行氧气吹烧。
15点55分,炉壳 太阳集团app,冷却壁切割完成,残铁沟浇筑完成,“其余人员迅速撤离到安全位置,准备开始钻孔,”安全员王永智疏散钻孔作业无关人员。

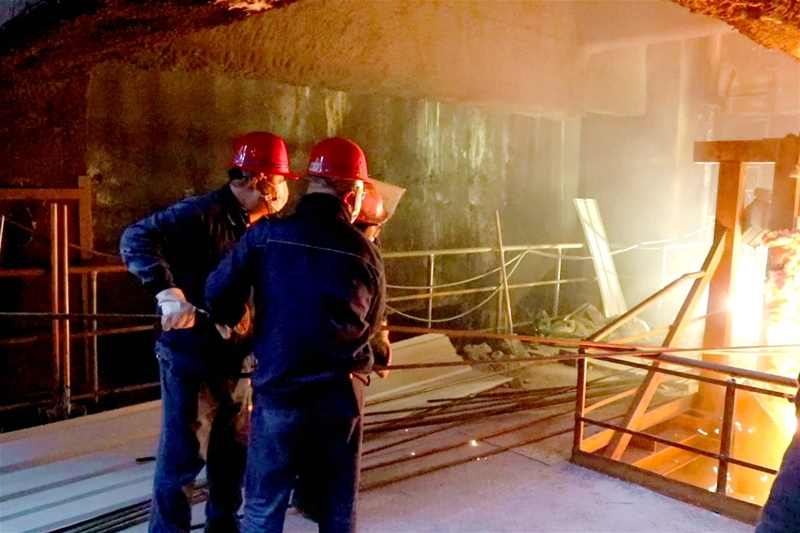

16点17分,残铁口显红,钻孔位置到达既定深度。十分钟过去了,二十分钟过去了……氧气管是换了一根又一根。“氧气开大,对准残铁口,动作要快,”技术人员吴战林抢过氧气管冲了上去,用尽全身力气将氧管伸进去…… 太阳集团登录。
.jpg)
16点52分,“开了,开了 太阳集团平台,铁口开了,”期待已久的铁水喷涌而出,现场顿时响起一片掌声。。
经过参检人员的共同努力和协力配合,2#高炉年修工作从降料面结束到顺利释放残铁历时9小时33分钟,不仅为2#高炉年修工作开了一个好头 太阳集团手机版,也为后期铁前系统检修工作顺利完成奠定了坚实基础。
()
|

陕公网安备 61058102000140号
